太陽光パネルの初期導入世代の廃棄と、水・土のリスク管理

太陽光パネル リサイクル

太陽光パネルのリサイクルについて調べると、「本当にリサイクルできるのか」「今後問題になるのではないか」と疑問を持つ方も多いかもしれません。

結論から言えば、太陽光パネルは技術的にはリサイクル可能です。ただし実際の課題は、「できる・できない」ではなく、回収・分別・処理までをやり切るためのコストと手間が大きい点にあります。国会答弁や環境省の説明でも、埋立処分と比べてリサイクルは費用差が生じやすいことが指摘されており、制度や技術があっても現場では簡単に進まないのが現実です。

とはいえ、太陽光発電そのものが問題なのではありません。脱炭素社会に向けて導入が進んできたからこそ、今後は「設置後にどう撤去し、どう回収・処理するか」まで含めた仕組みづくりが重要になります。
本記事では、使用済太陽光パネルのリサイクルや廃棄をめぐる制度的背景と、太陽光パネル廃棄時に懸念される有害物質管理を含めた環境リスクについて、水・土壌の視点から整理していきます。


👉 この記事でわかること

  • 太陽光パネルのリサイクルが「進みにくい理由」と、2025年時点の行政スタンス
  • 初期型パネルの処分で現場が詰まりやすいポイントと、実務上の注意点
  • 撤去・更新時に発生する濁水・泥水・汚泥を、仮設水処理でどう管理するか

目次

行政のスタンス(2025年時点):義務化は“検討中”、まずは「適正処理の徹底」と「情報の見える化」

現行制度と国の基本的な考え方

令和に入り、使用済太陽光パネルの排出量増加を背景に、太陽光パネルの廃棄・リサイクル制度の在り方が議論されています。2025年3月時点では、いわゆる太陽光パネルリサイクル法案としての義務化は検討段階にあり、法的義務ではありません。国の検討資料でも、現行法上は廃棄物処理法に基づき、他の産業廃棄物と同様に適正処理を行うという建付けとなっています。

一方で、2030年代にかけて廃棄パネルの排出量が増加していく見通しも示されており、リサイクルが十分に進まなければ最終処分量が増えるリスクがあるという問題意識は、国・自治体で共有されています。これを受け、環境省は、適正廃棄・リサイクルを促すガイドラインを改訂と周知を進めています。

現行制度と国の基本的な考え方

義務化に慎重な理由と、すでに進んでいる対策

義務化に慎重な理由と対策

2025年8月の環境大臣会見では、リサイクルの一律義務化の難しさにも触れられています。事業規模や立地条件による負担差が大きく、「合理的な説明が難しい」という点が背景にあり、現時点では技術開発や実証、補助的支援を通じ、現実的な仕組みを模索している段階とされています。

その一方で、FIT/FIP制度(特に10kW以上)では、廃棄費用の外部積立制度が整備され、「廃棄の原資をあらかじめ確保する」仕組みはすでに動き始めています。

行政としては、特定の業界を問題視するのではなく、リサイクル制度の見直しと適正処理の推進を通じて、将来に向けて無理なく回る仕組みを整えていくフェーズにあると言えるでしょう。

初期型(導入初期世代)パネルの処分で詰まりやすいポイント

初期型に限らず、太陽光パネルの処分で現場が詰まりやすくなる背景には、制度よりも運用上の難しさがあります。特に影響が大きいのは、次の3点です。

①「情報」がないと、処理の選択肢が一気に狭まる

太陽光パネルは、製造時期・メーカー・型番によって構成や含有物が異なる可能性があります。

国の資料でも「型番等により含有の有無が変わり得る」と整理されており、業界では、適正処理に必要な情報(含有化学物質など)を、メーカー等が事前に提供することをガイドラインとして明示しています。

情報が不足すると、処理業者側は安全側に判断せざるを得ず、結果として選べる処理ルートが限られてしまうのが実情です。

「情報」と処理の選択肢

②「破損させない」ことが最大の予防策

「破損させない」ことが最大の予防策

破損状況によっては感電、部材の飛散、含有物質の流出といったリスクが生じ得ることが、国の資料でも整理されています。

不法投棄を前提にしなくても、台風や豪雨、搬出時の落下など、自然条件や作業上の要因によって、破損を完全にゼロにすることはできません。

だからこそ、保管方法や運搬時の荷姿、一時保管時の管理といった「壊さないための運用」が最も現実的な予防策となります。

③「残渣の行き先」まで含めて、出口を設計しておく

処理の最終段階では必ず残渣が発生します。

国の整理では、排出事業者責任(委託契約・マニフェスト管理)や、残渣を埋立処分する場合の考え方が示されており、「最後まで管理すること」が適正処理の前提とされています。

「リサイクルできるかどうか」だけでなく、リサイクル後・分別後に残るものの扱いまで含めて設計しておくことが、処理を詰まらせない鍵になります。

残渣の行き先

不法投棄を前提にしない「想定リスク」

問題は“パネルそのもの”より、撤去現場の「水」と「土」

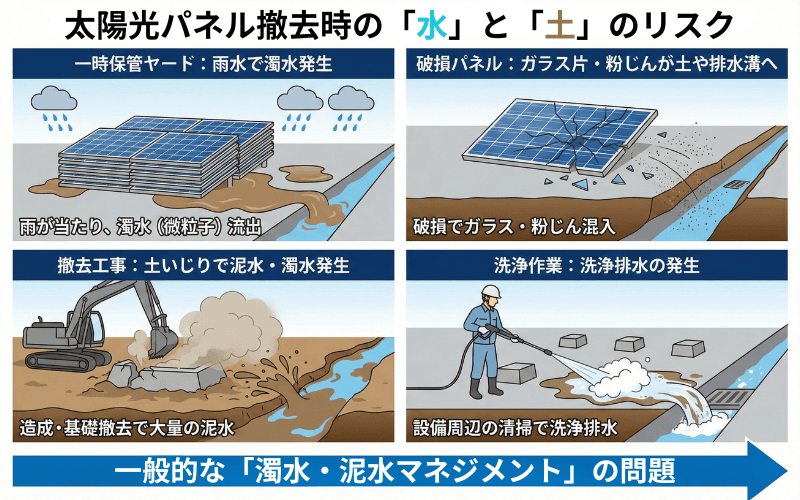

ここからが、仮設水処理の視点が効きやすいところです。リスクは大きく分けると、次のような系統に整理できます。

  • 一時保管ヤードに雨が当たり、濁水(微粒子)が発生する
  • 破損パネルのガラス片・粉じんが、土や排水溝に入り込む
  • 撤去工事で土を触る(造成・基礎撤去)ことで、濁水・泥水が発生する
  • 洗浄(パネル周辺の清掃や設備撤去後の洗い)により、洗浄排水が発生する

ここで強調したいのは、これは「太陽光が悪い」という話ではありません。解体・撤去という建設系の現場で起きる、ごく一般的な濁水・泥水マネジメントの問題として整理できる、という点です。

不法投棄を前提にしない「想定リスク」

“無理のない”基本方針

現場は「ゼロにする」より「閉じ込めて、分けて、戻す」

現実的に回しやすい考え方は、次の順番です。

  • (可能であれば)リユース/リパワリングを検討
  • 破損させない撤去動線・保管方法の確保(雨養生・飛散防止)
  • 濁水は「溜める」→「固液分離」→「処理水を戻す/放流」
  • 固形分(泥・スラッジ)は脱水して減容化し、適正処分

ポイントは、「なくそうとする」のではなく、発生したものを分けて管理するという発想です。

この考え方は、セイスイ工業の実績でも分かりやすく表れています。たとえば下水処理場の緊急復旧では、貯留 → 前処理 → 生物処理・膜分離 → 既設設備の活用という流れで、短期間に処理を成立させてきました。

また、浄水場の洪水影響対応では、大量に発生した汚泥を脱水・減容し、既設設備の負担を抑えた事例もあります。

いずれも共通しているのは、「全部を一気に処理しようとしない」こと。閉じ込めて、分けて、戻す、この考え方が、現場を無理なく回す鍵になります。

ゼロにするより分けて管理

想定される「仮設での処理方法」

太陽光撤去に“付随して起こる”土壌・排水課題への当て方

太陽光パネルのリサイクルそのものではなく、撤去・更新の現場で発生し得る「水」と「土」への対応として、仮設水処理は次のように組み立てられます。

A. 濁水(雨水・洗浄排水・泥水)を、現場内で安全に処理する

撤去工事では、雨水や洗浄排水、泥水が断続的に発生します。これをそのまま外に流さず、現場内で一度受け止めることが基本です。

  • 仮設貯留(タンク等)でピーク流量を受ける
  • 凝集沈殿・ろ過などで SS(浮遊物)を低減
  • 必要に応じて追加処理を組み合わせ、既設処理へ戻す/基準に合わせて放流

下水処理場の事例では、仮設プラントで水質を改善し、海洋放流レベルまで持っていくという「現場で完結させる」発想が確認できます。

A. 濁水を安全処理

B. 土・泥を「脱水して減容化」し、処分量と運搬負荷を下げる

B. 土・泥を脱水して減容化

撤去工事で発生する泥や堆積物は、運搬と処分がボトルネックになりやすいポイントです。

  • 発生した泥を脱水し、体積を大幅に減らす
  • 水分を切ることで、処分量・運搬回数を抑える

セイスイ工業の事例では、代替運転や災害対応の現場において、汚泥を減容化しながら処理を継続する運用が行われています。

C. “もしもの破損”に備えた、最小限の環境リスク管理

国の資料でも、破損状況によっては含有物の流出リスクがある、という「懸念の整理」が示されています。ここは過度に構えるのではなく、建設現場として一般的なリスク低減で対応するのが現実的です。

  • 破損パネルは雨に当てない・飛散させない
  • 濁水は側溝に流さず、一旦貯留
  • 必要に応じて簡易分析を行い、処理条件を調整

特別な対策ではなく、「水と土を分けて管理する」という基本を徹底することで、無理なく環境リスクを抑えることができます。

C. もしもの破損に備える

まとめ:太陽光を「次の世代につなぐ」ために、終わり方を先に設計する

太陽光は脱炭素社会を支える重要なインフラです。だからこそ今後は、導入量の拡大と同時に、撤去・回収・リサイクル(または適正処分)までを含めて、社会として回していく仕組みづくりが求められます。現時点ではリサイクル義務化は検討段階にありますが、ガイドライン整備や廃棄費用の積立制度など、「適正処理を前提にした現実的な手当」は着実に進んでいます。

一方、現場目線で重要なのは、パネルそのものの善悪ではなく、撤去に伴って発生し得る濁水・泥水・汚泥をどう扱うかという点です。これらを「閉じ込めて、分けて、戻す」ことで、環境リスク・工期・コストを同時に抑えることができます。セイスイ工業の仮設水処理の実績は、そうした組み立てを短期間で成立させる具体例として参考になるはずです。

参照

お役立ち資料ダウンロード

汚染土壌処理の課題に関する調査

自治体職員の約6割、汚染土壌処理に関して「課題あり」具体的な課題、第2位は「汚染物の廃棄場所」第1位は「処理・運搬コスト」に

土木業におけるNETISの活用実態調査

活用している企業はわずか3割程度という結果に。未活用企業からは「詳しい人材がいない」「役立つ技術がない」との声

土木泥水処理システム(NETIS登録)

矢板打ち込み工事で発生する泥水を短時間で水と泥土に分離。再生した処理水を再利用し、廃棄物の総量削減、泥水処理の待機時間の短縮化を実現するNETIS登録システムです。泥水を10分の1まで脱水減容化、沈殿待ち時間を短縮した事例を収録。

関連記事

こんなことできる?

どのくらいかかる?

まずはお気軽に ご相談ください!

簡単な質問のみでも、 どのようなことでもご連絡ください。 お困り事を解決していく お手伝いをいたします。ご相談ください!

どう処理したらいいかわからない...

数々の現場経験から 最適な処理方法をご提案!

現場や原水状況や濃度など 具体的な内容をヒヤリングさせていただければ 最適なプランをご提案します!

レンタル機器の手配から プラント提案できるのはセイスイだけ!

お急ぎの方は こちらから!

受付時間 9:00 〜 17:30 /土(隔週)・日・祝日除く

提案する男性
提案する女性
